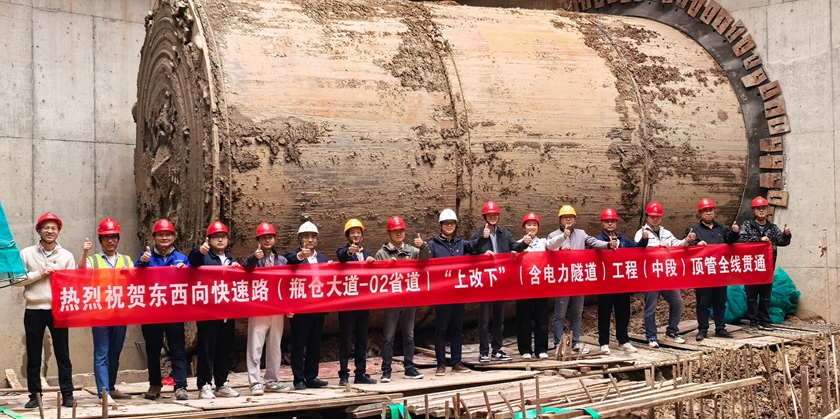

11月4日,隨著最后一段頂管精準抵達接收井,由集團所屬地下管道公司建設的東西向快速路(瓶倉大道-02省道)“上改下”(含電力隧道)工程(以下簡稱“東西大道電力隧道工程”)中段頂管順利實現全線貫通,為項目整體推進奠定堅實基礎。
作為保障城市運行的“民生基石”與優化區域電力格局的“戰略引擎”,東西大道電力隧道工程承載著提升供電可靠性、賦能城市長遠發展的重要使命。項目建成投運后,將徹底清除空中蜘蛛網式架空線路,釋放約30畝城市土地資源,為城市空間品質提升注入強勁動力。
中段頂管施工是整個工程的“咽喉”,4093米的頂管施工背后疊加著多重挑戰。?地下管線縱橫交錯,供水、燃?xì)?、通信等各類管線密集分布。部分路段穿越軟土、砂層等復雜地質,對施工工藝提出嚴苛要求。?D21-D22段雙倉頂管需近距離下穿余杭污水處理廠四期進水總管,一旦施工控制出現偏差,將直接影響數萬群眾的生產生活秩序。
面對重重考驗,項目管理團隊以釘釘子精神破解難題,組建專項攻堅小組,構建“技術攻堅+協同保障+黨建引領”的立體攻堅體系。技術攻堅重“精”邀請權威專家開展技術指導,組織專家論證會,反復優化施工工藝、頂管參數與應急預案,明確“信息化監測+精準控制”核心策略。施工中引入先進自動化監測系統,實時追蹤關鍵指標,將施工誤差控制在毫米級。協同保障求“效”針對管線遷改、交通導改等影響進度問題,主動對接市政、交通、水務、通信、燃?xì)獾榷嗖块T,召開數十次協調會議,打通跨領域協作“堵點”,確保工程施工順利推進。黨建引領筑“實”成立“黨員先鋒崗”,黨員干部帶頭沖鋒在前,24小時輪班駐守施工一線。在下穿污水總管的48小時關鍵期,黨員團隊全程緊盯進度與監測數據,筑牢施工安全與質量底線。
后續,地下管道公司將加快推進后續工程建設,嚴守質量關、安全關,力爭項目早日全面竣工投用,以實際行動踐行國企使命擔當!
